Sonntag, 20. November 2011

Arbeit, Arbeit, nix als Arbeit

So ihr Lieben, nach längerer Zeit endlich nun mal wieder ein neuer Eintrag. Aber wir hatten gute Gründe nichts von uns lesen zu lassen. Wir waren nämlich fleißig wie die Bienchen :)

Letztes Wochenende hat Steffen der Lüftung Strom geschenkt. Seitdem steht kein Kondenswasser mehr an den Fensterscheiben. Außerdem ist die Heizung ist mit ihrem Estrich-Programm durch, das wir ja leider täglich manuell einstellen mussten. Damit aber auch die letzten Stellen an den Wänden trocken werden, haben wir in den wenigen noch feuchten Ecken unsere Zusatzheizkörper in Betrieb.

Seit Mitte der Woche habe ich (Anne) schließlich auch Urlaub für das Grundieren und Streichen der Wände genommen. Doch wie das immer so ist, erstens kommt es anders, und zweitens als man... ihr wisst schon ;) Eigentlich sollten die Spachtelarbeiten an den Decken, die wir aus zeitlichen Gründen ja nun abtreten musste, seit Dienstag fertig sein. Sind sie aber leider noch nicht. Außerdem sind die Bohrunfälle an den Außenluftdurchlässen noch nicht beseitigt worden, und an einige Wänden war es noch einmal dringend erfordlich, dass ich selbst nochmal Spachtel und Kelle in die Hand nehme und nachbessere, da wir leider nicht die von uns gewünschte Putzgüteklasse, die einfach nur überstreichbar ist, bekommen haben, sondern eine Stufe drunter, die für das Tapezieren. Schließlich kamen dann auch noch so Kleinigkeiten hinzu, auf die uns Steffens Papa aufmerksam machte. Die Übergänge zwischen Gipskartonplatten und Wandputz, wo ein hässlicher Spalt klaffte, müssen standardmäßig vom Maler immer erst mit dem Spachtel begradigt und gesäubert und anschließend mit Akryl ausgespritzt und verschmiert werden, bevor man Grundieren und Streichen kann, weil sich ansonsten immer wieder Risse bilden. So viele Kleinigkeiten, die nicht eingeplant waren, aber leider noch gemacht werden müssen. An dieser Stelle aber ein ganz herzliches Dankeschön an meine Kollegin, die uns gestern tatkräftig auf dem Bau unterstützt hat und fast alle Deckenfugen mit Akryl nachgebessert hat. Sieht super aus!

Der Anschluss der Erdwärmepumpe hat auch noch eine Extra-Runde bekommen - nach dem Anschluss durch einen lokalen Elektro-Betrieb wär uns aufgrund einer unsauberen Installation bald das Haus abgebrannt, noch bevor es fertig war - so war das mit der "Unterstützung" nicht geplant. Die Ausbesserung am Wochenende, um einen Brand zu verhindern, galt es dann doch wieder allein durchzuführen, mit einem entsprechend deutlichen Bericht an den Ärgernis-Verursacher.

Inzwischen haben wir elektrisch reichlich nachgelegt und die Dosen-Installationen nahezu abgeschlossen (die Kleiderkammer im DG und die Speisekammer werden heute noch fertiggestellt), die Lichtschalter in Gang gesetzt und auch außen die Elektrikarbeiten weitergeführt - die Bewegungsmelder und Außenlampen an den Eingängen sind dran und tun. So langsam sieht's nach Haus aus.

Auch die Fliesenleger haben bereits mit den Bädern begonnen und bisher tadellose, saubere Arbeit geleistet! Sie werden in der kommenden Woche damit fertig werden. Mit ein wenig Glück in der Absprache und der Terminierung mit dem Sanitärgewerk sind die Bäder nächstes Wochenende bereits benutzbar.

Also viel Bewegung - und damit ihr ein paar Eindrücke davon bekommt, hier noch ein paar Bilder zum aktuellen Stand.


Zum Glück rechtzeitig entdeckt, dank "Brzzzz-zzzrbr-zzz"-Geräuschen im Kasten! So war das eigentlich nicht von uns in Auftrag gegeben worden.

 Die ersten Vorhänge gibt's auch schon ;)

 Die Küchendecke: Hinten mit frisch grundiert, vorne pur, und dazwischen Spachtelmasse.

 Der erste Anstrich, und schon wirkt der Raum, als wäre die Decke mindestens einen Meter höher als zuvor.

 Unsere Wandfliesen =)

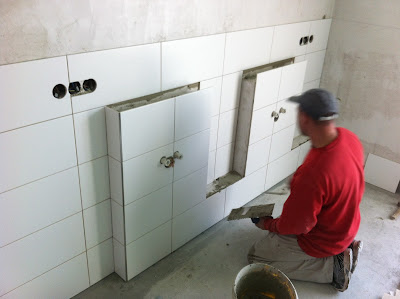

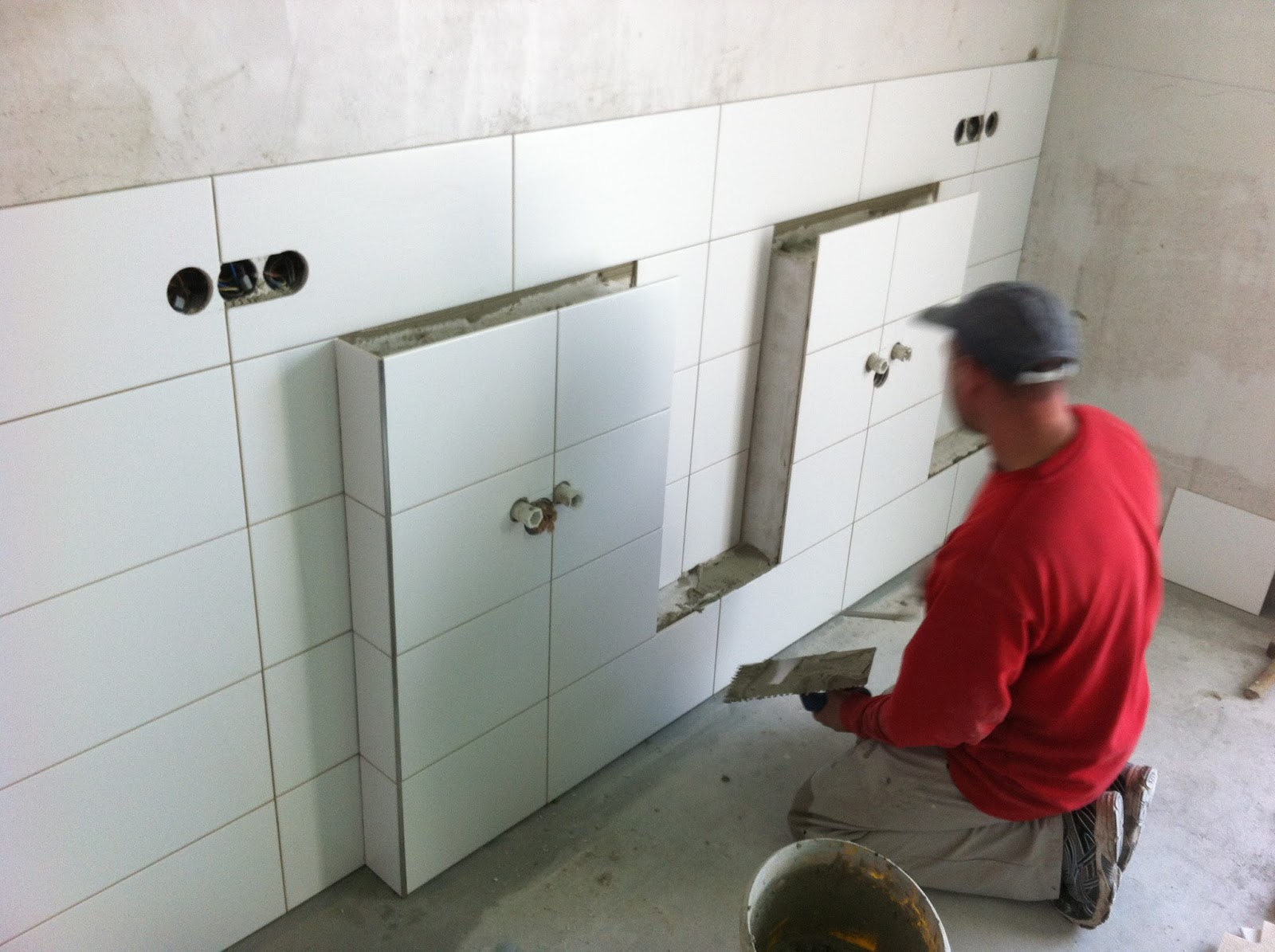

 Einer unserer zwei fleißigen Bad-Fliesenleger.

 Die fertig geklebten aber noch nicht verfugten Wandfliesen im Bad oben.

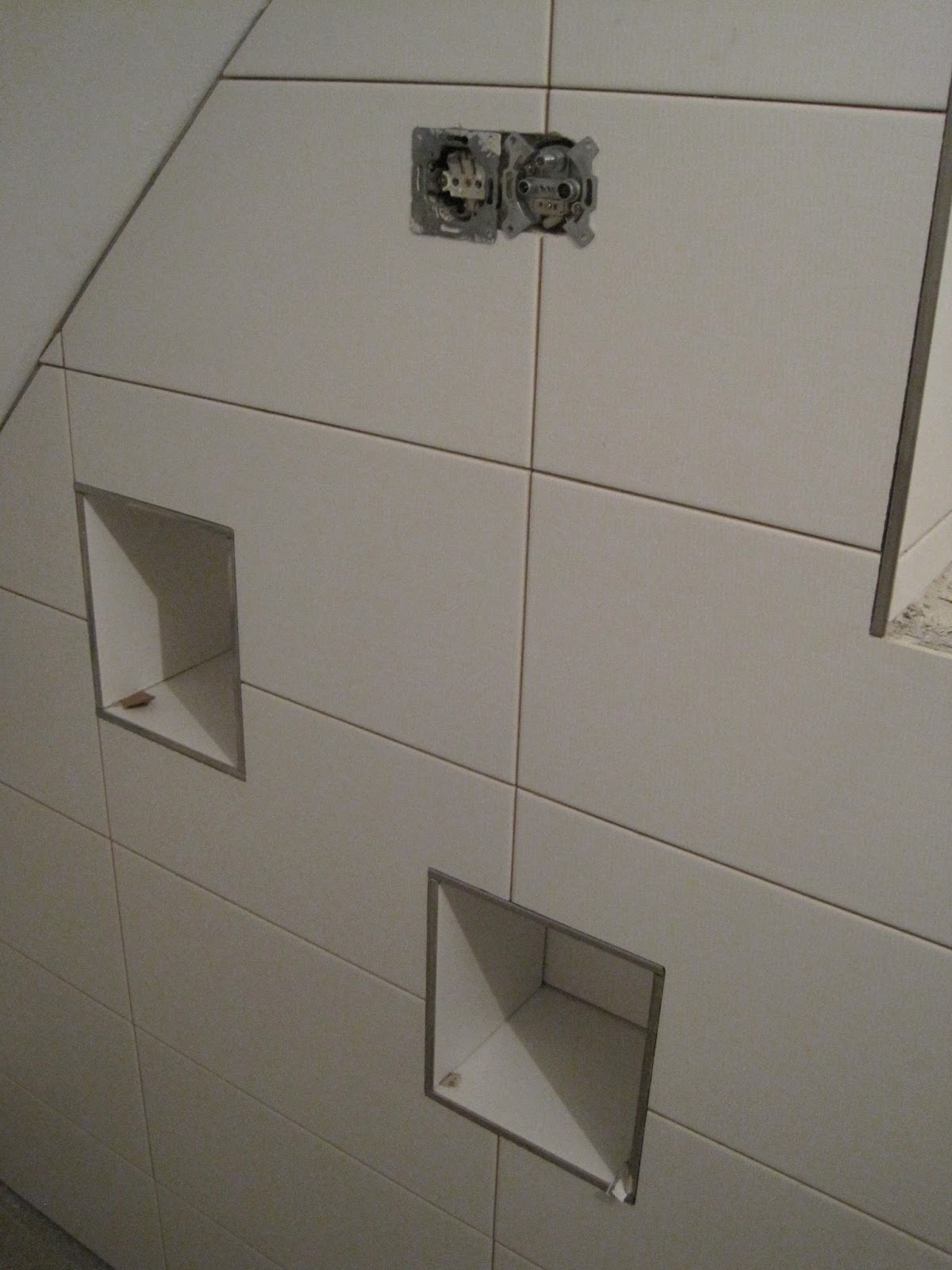

 Die von mir so sehr gewünschten Deko-Nischen. Genau so, wie ich sie haben wollte! :)

 Das Bad unten.

Selbst ist die Frau. Was nicht passt, wird passend gemacht!

Lichtschalter, Steckdose, Heizungsthermostat und der Platz für eine noch nicht vorhandene Gegensprechanlage.

 Netzwerksteckdose und Steckdosen.

 Unser Haus im Nebel und Dunkeln, aber mit Außenlicht! Juhuuu! :)

Eine unserer 2 bisherigen Außenlampen. Fehlen nur noch die LED-Spots in den Unterschlägen.
 Jetzt geht uns nicht nur ein Licht auf, sondern gaaanz viele :) Endlich nicht mehr im Dunkeln zum Sicherungskasten tappen, sondern einfach auf den Schalter drücken.

Freitag, 11. November 2011

Ende der Ruhe - und Enspurtwochen


Vergangen sind sie, die vier Wochen, in denen der Estrich trocknen durfte und musste.

Nachdem er in Punktlandung im Bauzeitenplan seinen Weg ins Haus fand, verabschiedeten wir uns nach persönlich aufreibenden Tagen in einen Kurzurlaub nach Portugal.





Das war warm und entspannend, aber auch viel zu kurz.

Zurück in Deutschland waren wir etwas ernüchtert, dass sich auf dem Bau nichts getan hatte - da war eine Woche ins Land gegangen, ohne dass wir einen Schritt näher an Heizung oder Lüftung wären. Auf die Nachfrage beim Heizungs- und Sanitärbauer wollte dieser das nächste Mal an einem Dienstag wieder auf dem Bau erscheinen und weiterarbeiten - nur, dass dieser Dienstag 4 Tage nach dem Inbetriebnahmetermin der (noch nicht installierten) Heizungs- und Lüftungsanlage lag.

Mit beherztem Einsatz des Installateurs vor Ort (expliziten Dank an dieser Stelle an Cord, der hier sein Bestes gibt) und externer Elektrikerunterstützung gelang es uns, zumindest die Heizungsinstallation mit 3 Tagen Verspätung abzunehmen; die Lüftung hingegen geht wohl erst morgen in Betrieb.

Am Montag treffen wir uns mit unserem Bauträger und dem Sanitärgewerk im Haus, um für die noch ausstehenden Arbeiten hoffentlich eine ausreichende Kommunikation herzustellen - und ebenso hoffentlich diese auch beizubehalten.

In Relation zu den anderen Gewerken ist das Sanitärgewerk bei uns das mit Abstand einsatzintensivste - der Fairness halber sollte allerdings erwähnt sein, dass im Vergleich zu anderen Bauvorhaben unsere "Probleme" relativ gering sind gegenüber dem, was sonst so alles an Stories den Weg zu unseren Ohren findet.

Nichtsdestotrotz: es hat sich einiges getan. Wir haben:


Fliesen im HWR! Die mussten dorthin, obwohl wir den Boden eigentlich nur streichen wollten - kleiner Denkfehler, denn der Estrich im Haus, den man nur trocken streichen kann, wird nur trocken mit der Heizung im HWR, die auf dem Boden stehen muss, den sie erst trocknen soll... da hilft nur "frisch in frisch", das geht nämlich.



Die Treppe kam gleich mit dazu - denn hier wurde direkt auf den Beton gefliest, nicht auf Estrich.


Um dem Bau und den für's Fliesen letzte Woche noch zu feuchten Wänden ein wenig mehr Wärme zu schenken, schenkten wir dem Haus 4 mobile Radiatoren - ohne Lüftungsgebläse, um den Estrich nicht einseitig zu belasten/auszutrocknen.




Für's richtige Heizen steht mittlerweile die Erdwärmeheizung im Haus, die auch läuft.


Für die kommenden Tage steht demnach auch einiges auf dem Programm: Das Spachteln ist bis zum nächsten Wochenende erledigt, die letzten Installationsabmauerungen für die Badewanne und die Dusche werden hergestellt, und morgen werden wir die Materialien für die großen Maleraktionen besorgen, die in den nächsten Tagen starten sollen. Davor kriegen die Elektrodosen ihre Füllungen.
Zwischendrin werden die Putzer nochmal die Wände von den Spuren ihrer Estrichkollegen befreien und hoffentlich auch die Bohrunfälle für die manchmal zu groß geratenen Lüftungslöcher beheben. Und nicht zuletzt werden spätestens in der Woche drauf die Fliesen ins Haus kommen, hoffentlich nach den bis dahin fertigen Malerarbeiten.









Hier kommen noch Glasbausteine hin.


So sehen die Fliesen für die Duschbereiche aus - extra rutschfest und mit einem stattlichen Quadratmeterpreis versehen.


 Und das sind die Dekorfliesenleisten, die sich im EG-Bad wiederfinden werden (auf dem fertigen HWR-Boden).

Auch eingefunden hat sich inzwischen die Spülmaschine, die allerdings noch bis Mitte Dezember auf ihren Einbau warten muss - denn die Küchenlieferung ist für den 14. und 15. Dezember avisiert. Aber ebenso wie dieser Termin ist eines fix: Der Einzug zum 9.12. - auf den Tag genau nach Bauzeitenplan zur Übergabe des bis dahin hoffentlich fertiggestellten Baus.

Drückt uns die Daumen! :)
